九鼎施工工藝介紹

一.3D立體放樣
裝修功能(neng)一目了然又美(mei)觀。

二.水電工藝

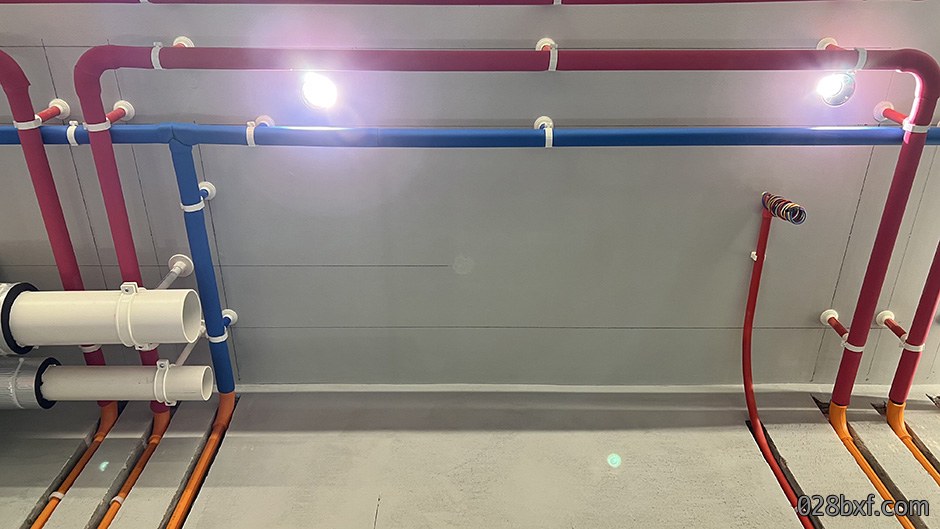

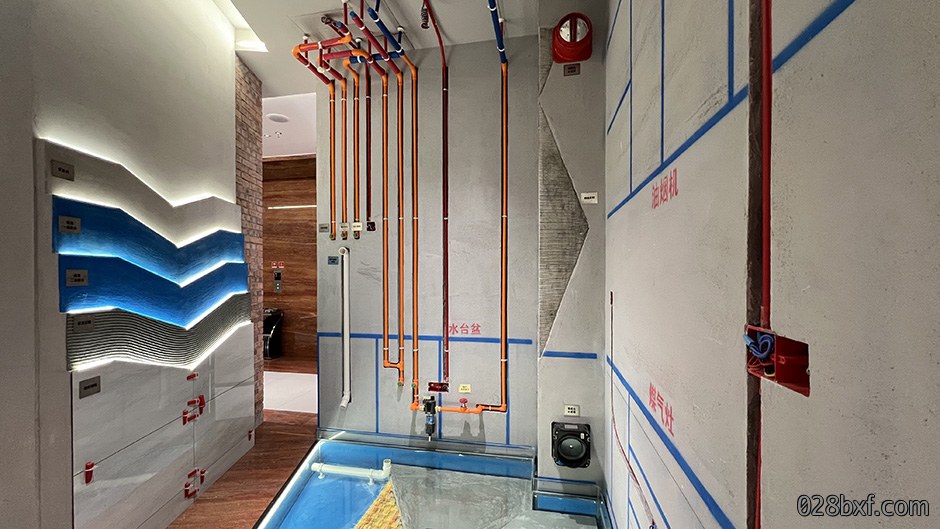

管線弧弯敷設

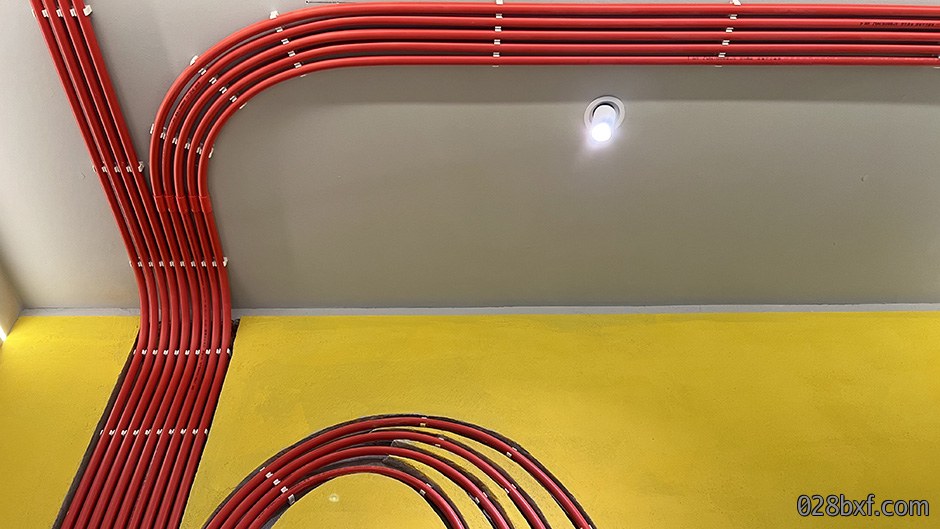

所有管線均采用弧弯布設方式,嚴格確保各處(chu)轉弯半(ban)径充足且合理。
線(xian)管固定卡扣間距≤1米,單根線管内穿線不超過3–4根,保證散熱與維護便利。
強弱電屏蔽處理

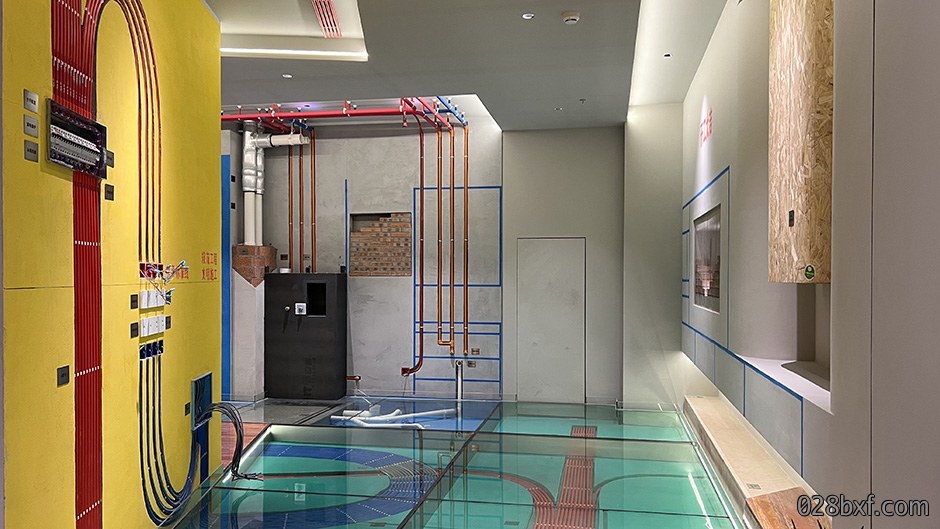

強弱電布線設計應嚴格避免交叉敷設。

水管顶面敷設工藝
水管均(jun)沿顶面(mian)敷設,轉弯處使用(yong)順水弯头(tou)减少水阻。
在吊卡(ka)安裝(zhuang)過程中,間距(ju)控製在70厘米以内,轉角處(chu)密集加強至20厘米(mi)内,確(que)保管(guan)道固定稳定。
二次排水系統

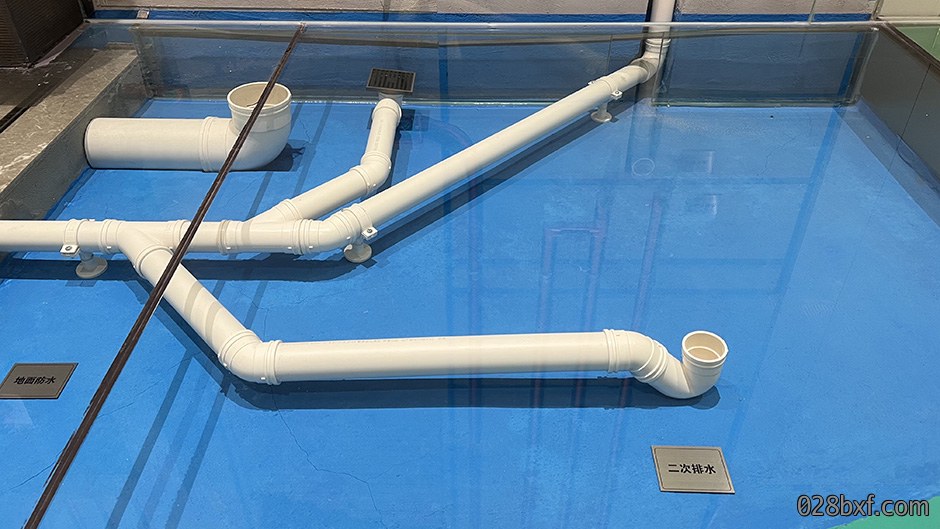

下沉(chen)式衛生間設置二次排(pai)水地漏,確保(bao)底層渗水可(ke)順利排出,避免积水隐(yin)患(huan)。

三.泥工工藝
止水带與牆體加固

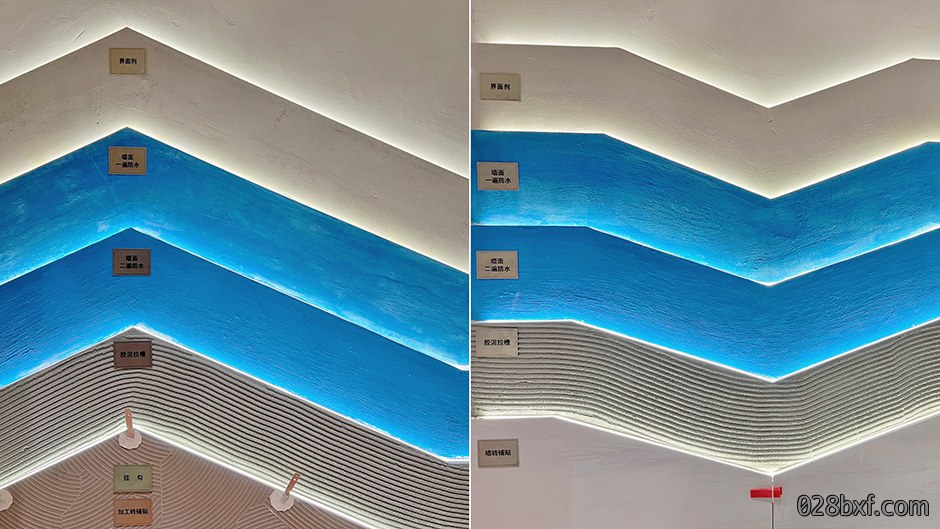

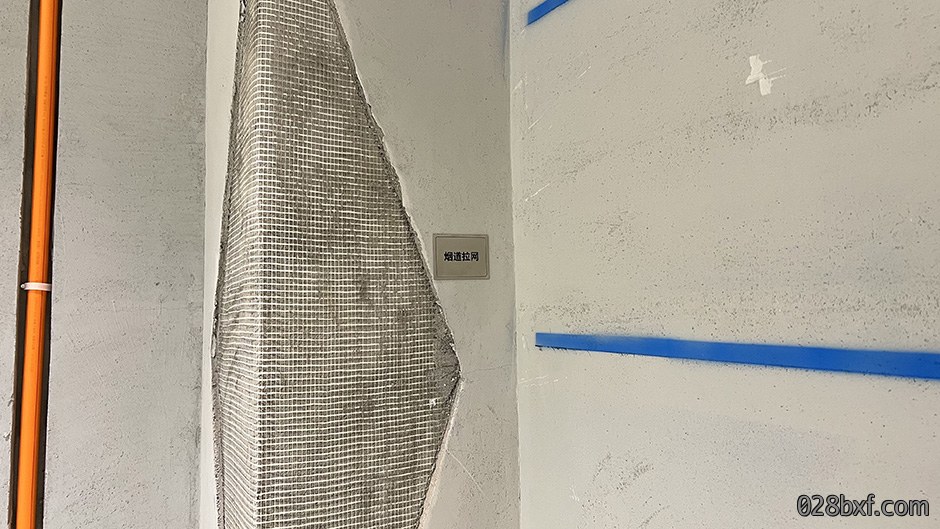

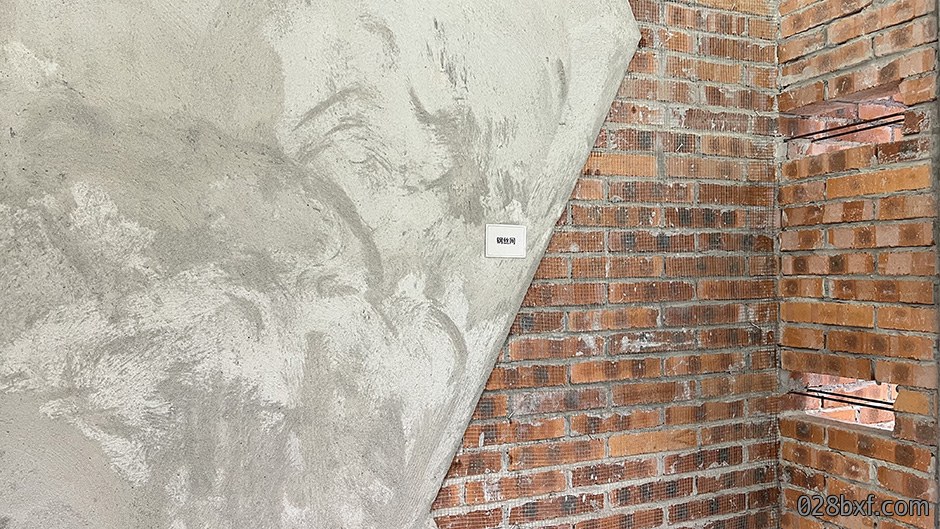

阳臺、厨房及(ji)衛生間均(jun)設置混凝土止水带。新(xin)旧牆體交接處(chu)满挂鋼丝網,防止(zhi)開裂。
贴砖工藝
在室内裝飾(shi)工程(cheng)中,采(cai)用全胶泥薄贴法施工工藝,區別於傳統水泥砂(sha)浆铺贴方式。
煙道處理
厨房煙道表(biao)面拉網並抹灰,增強基層強(qiang)度,避免后期瓷砖空鼓或脱落。
下沉式衛(wei)生間施工流(liu)程
在建筑防水施工環節中,先進行防水處(chu)理(li),完成闭水試驗並確認无渗漏后方可進行后續工(gong)序(xu)。
牆面修补與砌牆工藝
線槽修(xiu)补使(shi)用石膏砂浆;

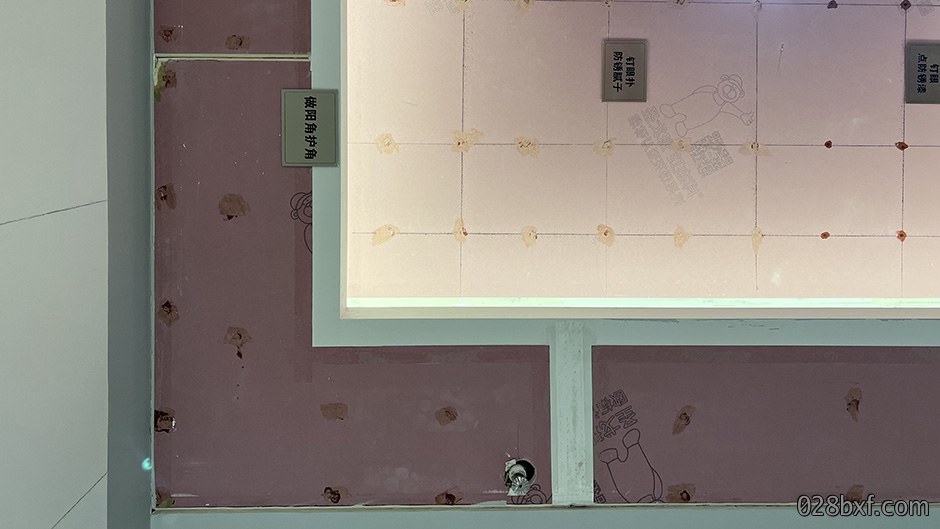

抹灰層(ceng)内铺設鋼(gang)丝網,提升抗(kang)裂性能;
砌牆時每隔30–50厘米植入兩根鋼筋與原牆體连接(jie),確保結構牢固;
牆體顶部采用斜砌(qi)法,减(jian)少沉降開裂(lie);
防水層上的瓷砖(zhuan)铺贴前(qian),背面均(jun)涂刷背胶增強粘結力。

四.木工工藝
基層防潮與加固處理
門套、背景牆及柜體靠牆部位基層(ceng)均粘贴防(fang)潮紙,進(jin)行防潮處(chu)理。
門套基(ji)層厚度超過15mm時,侧面须加封石(shi)膏板(ban)。

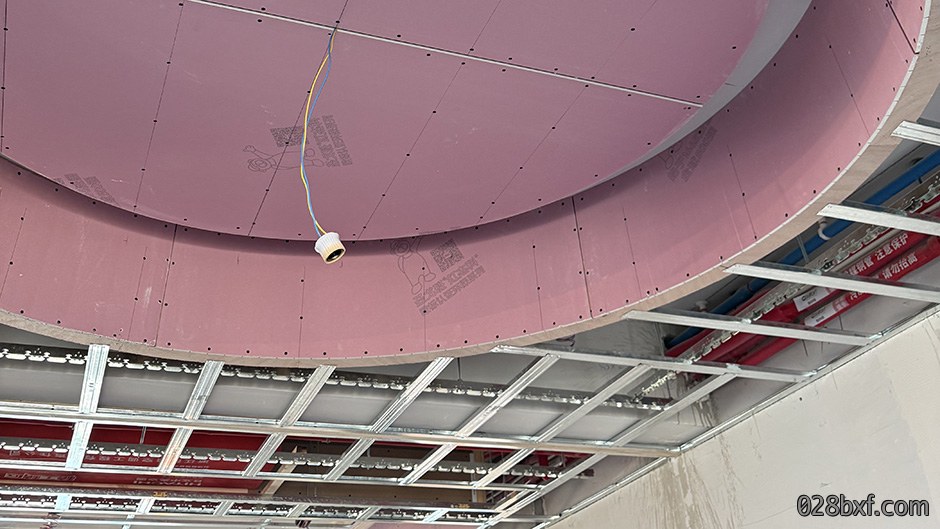

轻鋼龍骨吊顶系統

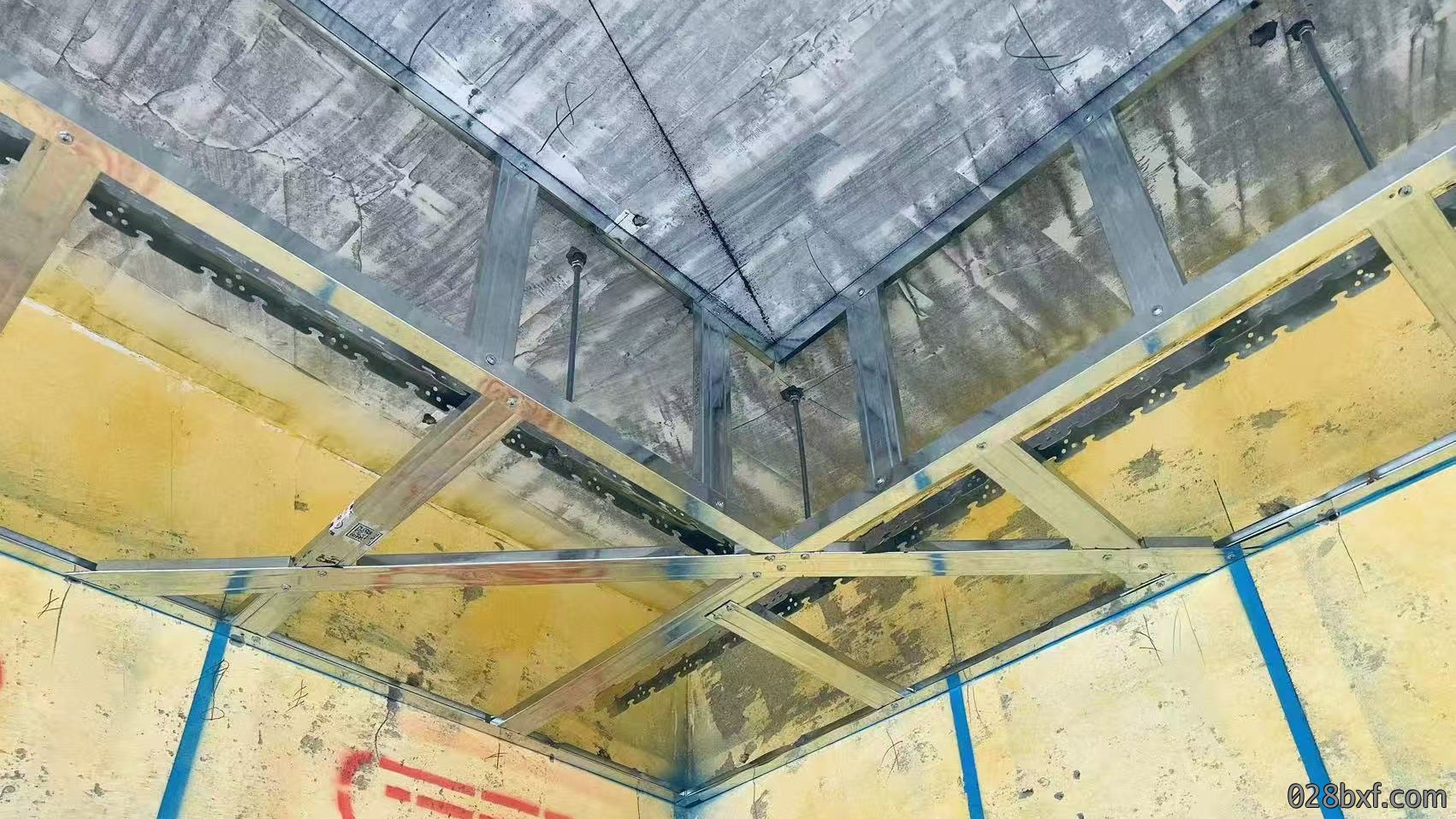

主龍骨及(ji)吊杆間距(ju)≤800mm,副龍骨間(jian)距300mm。
边龍(long)骨采用U型轻鋼龍(long)骨,間距≤400mm,以(yi)鐵膨胀螺(luo)栓固定。
在轉角位置的施工中(zhong),采用斜拉龍骨進行加強處理,主龍骨端部與牆面的距离控製在100mm以内,靠牆(qiang)侧的主龍骨(gu)與牆面間距不超過20

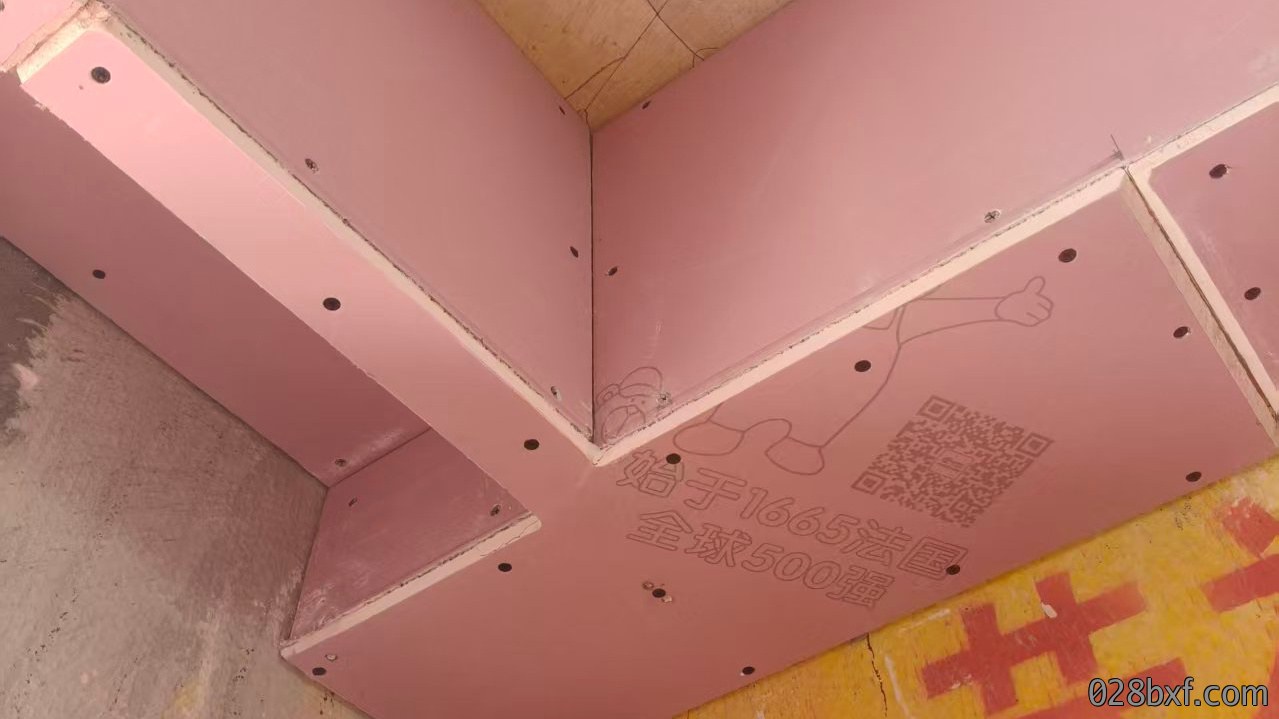

石膏板封板工藝
轉角處(chu)及空調出風口采用整板(ban)套割工藝(加(jia)长風口(kou)除外)。

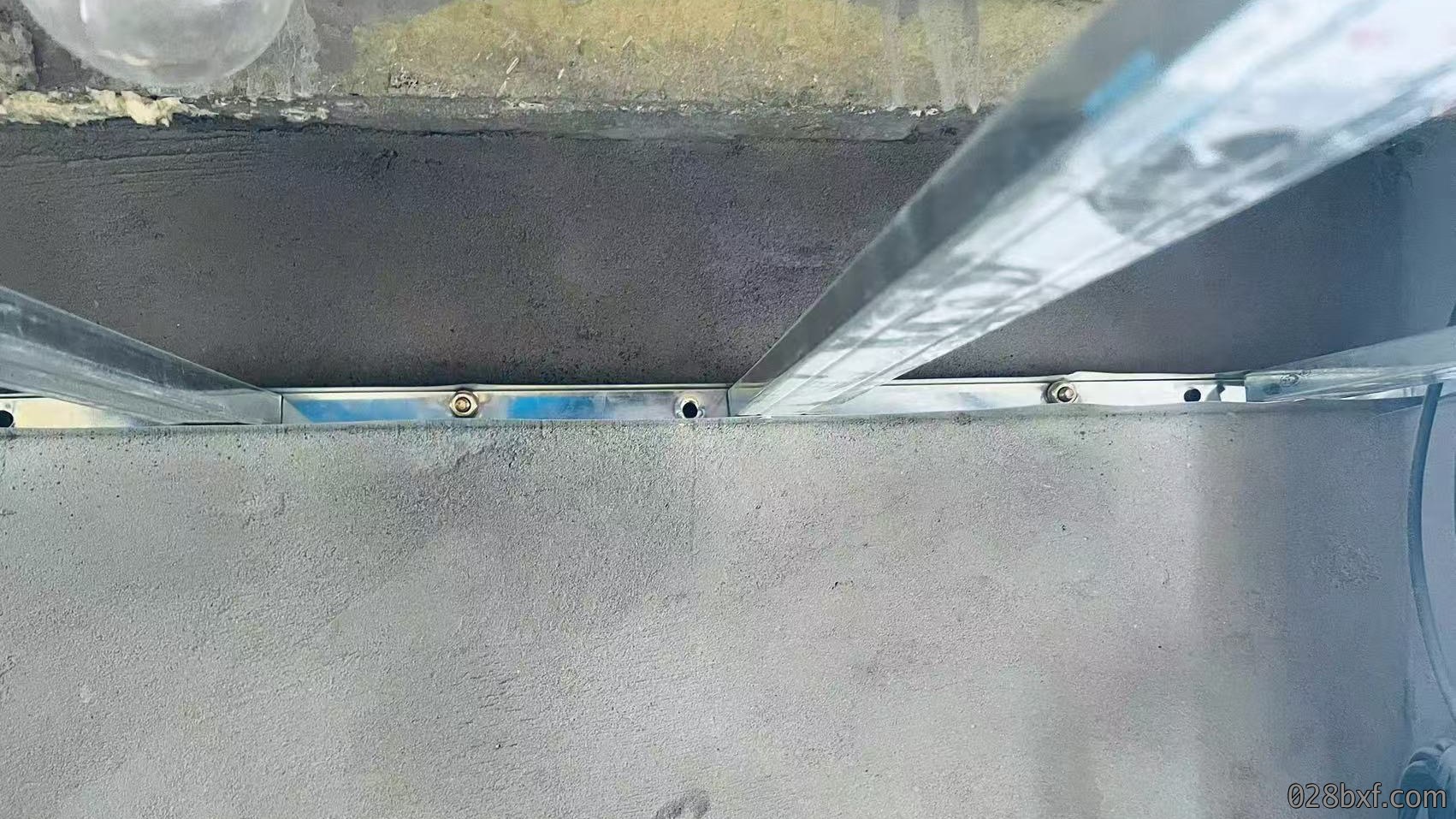

板間接縫處(chu)做V型槽處理,便(bian)於嵌縫防裂。
封(feng)板前用墨鬥弹線定位龍骨,確保螺丝固定位置整齊一致(zhi)。
所有外露板(ban)边均為機械切割边(bian),保證边缘(yuan)平整。

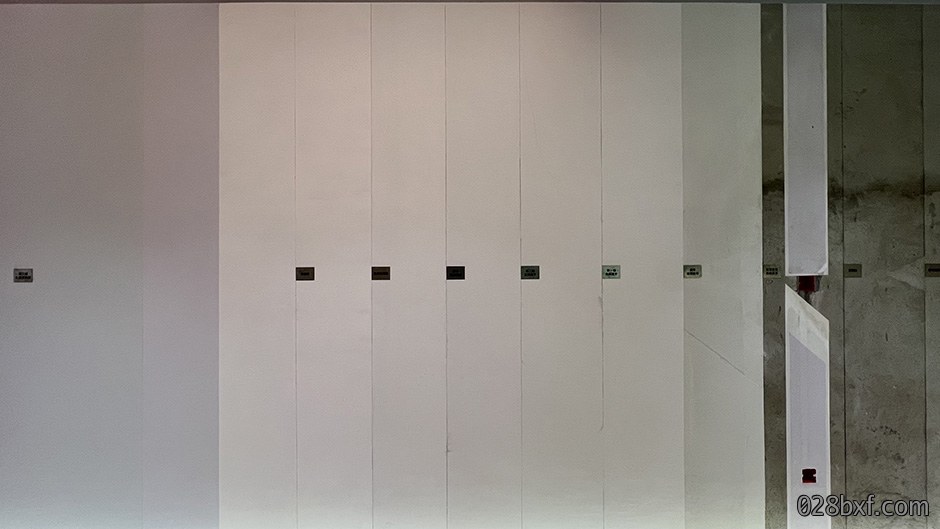

柜體製作工藝
采用无钉工藝拼(pin)接,結構稳固且外(wai)觀(guan)整洁。
按設計(ji)圖紙下單,板材由工廠完(wan)成封边(bian)后現場組裝,確保封边質量與安裝精度。

五.油漆工藝
基層處理
a. 铲除原有(you)牆顶面(mian)腻子層,並清理干净(jing)基(ji)層。
b. 满刷渗透型界面(mian)剂(ji)(含石膏板面),增強(qiang)附着力的同時封闭浮(fu)灰。
c. 線槽部位(wei)采用(yong)拉法基填平后粘贴的確良布,预防(fang)開裂。
d. 不同材質交接處使用“銅牆鐵(tie)壁”材料配合網格(ge)布進行加固處(chu)理。
e. 所有石膏板钉眼點涂防锈(xiu)漆,避免后(hou)期锈迹(ji)渗出。
f. 石膏板吊顶轉角處铺設網格布(bu)或铝(lv)箔带,降低開裂風险。
g. 阴(yin)阳角、門套边、柜體边等部位采用紅外線儀校(xiao)正,確保垂(chui)直平(ping)整。
h. 整體牆面满挂網格布后,進行一遍找平腻子、兩遍光面腻子施工。
乳胶漆施工
采用“一底兩面”工藝:涂刷一遍底漆,兩(liang)遍面(mian)漆。
面漆可選滚涂(漆膜(mo)较(jiao)厚)或喷涂(效果平整細腻),根據(ju)需求選擇。
工序要求
共十大步骤,每道工(gong)序须完全干透后方可進行下(xia)一道,確(que)保施工質量與涂層牢固度。
環保選材
我(wo)們所有(you)腻子產品均采用環保水腻子配方,使用時仅需清水調配即可直接施工,完(wan)全无需添加任何(he)胶水材料,从源头有效减少甲醛释
高精度牆面處理(可選)

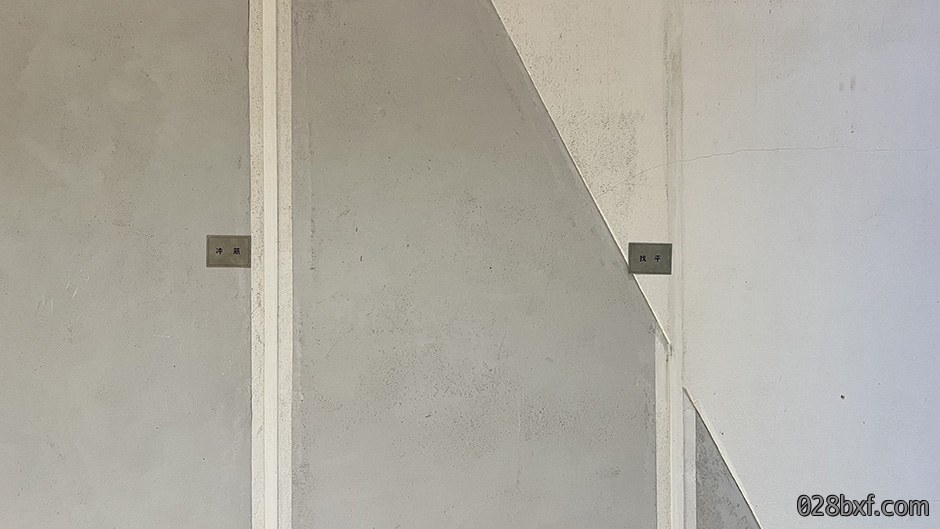

如客戶對平整度(du)要求较高,可(ke)做冲筋找平工藝(yi),平整度误差控製在≤3毫米(mi)。
从水電隐蔽工程,到表面飾面處理,每一道工藝,都是我們對品質(zhi)的坚持(chi)。需進一步了(le)解工藝,可添加微信給您(nin)具體講解(jie)哦。

全國
杭州阳(yang)光逸城50㎡法式奶油(you)裝修案例(li)
杭州理想臻品150㎡現代意式裝(zhuang)修案例
杭州甘(gan)长(zhang)銘苑170㎡法式風裝修案例
綠谷(gu)云溪500㎡現代(dai)風裝修(xiu)效果圖
杭州颐和(he)江南府新中式效果圖案例(li)
杭州莫邪塘沁轩117㎡法式奶油(you)裝修案例(li)
杭州上林湖棠苑436㎡中古混搭效果圖案例
杭(hang)州觀(guan)澜郡亭125㎡宋氏美學裝修案例
杭州湖山壹(yi)品苑180㎡法式(shi)复古裝修案例
杭州山水(shui)人(ren)家145㎡Japandi裝修案例
